«Партийный десант» проверил ход ремонта школы №4
Делегация «Партийного десанта» вновь посетила школу №4, где выполняется капитальный ремонт в рамках национального проекта «Образование».
Делегация «Партийного десанта» вновь посетила школу №4, где выполняется капитальный ремонт в рамках национального проекта «Образование». Напомним, организаторами проекта «Партийный десант» являются депутаты Думы Мегиона от фракции «Единая Россия».

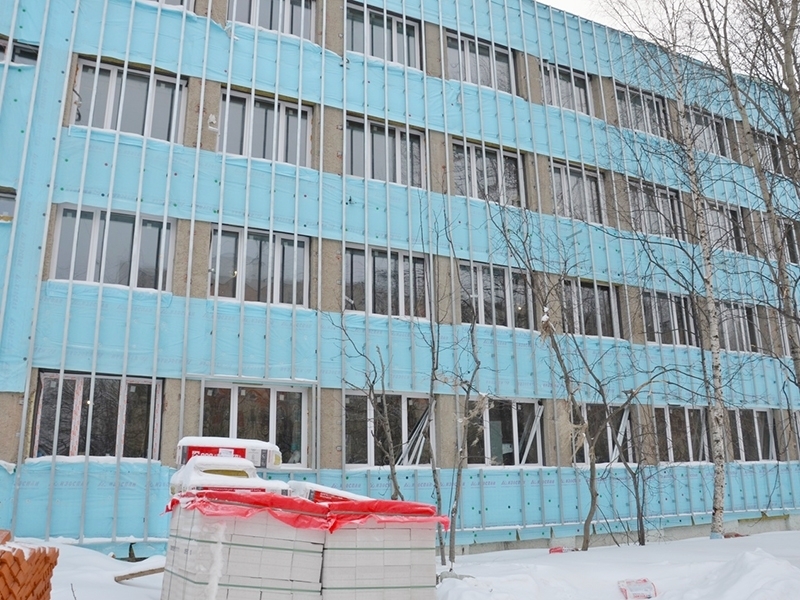

Депутаты городской и окружной Дум осмотрели помещения основного корпуса школы вместе с общественностью, представителями заказчика, подрядчика, строительного надзора, департамента образования, руководства школы и журналистами.
- На сегодняшний день практически завершён монтаж инженерных систем и электрики. Отопление запущено, ведётся проверка его работоспособности. «Черновые» работы почти закончены, начинается внутренняя отделка помещения: строители укладывают напольное покрытие, крепят каркасы из металлического профиля под дальнейшую обшивку стен СМЛ панелями, - рассказал заместитель директора по производству МКУ «УКСиЖКК» Салават Гатауллин.
В связи с тем, что во время демонтажа обнаружилась необходимость в выполнении дополнительных работ, изначально не учётных проектом, сейчас заказчик вносит корректировки в проектно-сметную документацию. После этого предстоит пройти повторную государственную экспертизу по определению достоверности сметной стоимости.
Авторский надзор и строительный контроль на объекте выполняет главный инженер проектного института «Гражданпроектстрой» Карима Бадретдинова. - Каждую неделю в субботу я приезжаю и проверяю ход и качество работы. На претензии подрядчик реагирует, недостатки устраняет. Это рабочие моменты, всё решаемо, - пояснила Карима Сабировна.
Представитель ООО «Спец - Строй» Лорен Аветян подтвердил, что взаимодействие с автором проекта налажено и строители ответственно подходят к исправлению замечаний:
- В процессе любого строительства всегда бывают замечания. Мы всё стараемся оперативно исправлять. Сейчас на отделочных работах у нас трудятся 28 человек, при необходимости можем добавлять еще профильных специалистов на объект. После демонтажа старых конструкций обнаружилось много незапланированных работ. Сейчас пересматривается график с учетом внесённых изменений в проект.
Депутаты по итогам рабочего совещания в рамках проекта «Партийный десант» дали свою оценку увиденному:
Анатолий Чепайкин, депутат Тюменской областной Думы:
- Подвижки на объекте видны большие с момента последнего посещения. Степень готовности хорошая, тепловой контур закрыт. Монтажные и отделочные работы ведутся. Единственное, появились дополнительные работы, их стоимость подсчитана, смета направлена на государственную экспертизу. В связи с этой ситуаций будет изменён график сдачи объекта. С учетом его корректировки, думаю, что успеем к 1 сентября 2025 года закончить ремонт и дети пойдут в школу. Есть некоторые замечания у заказчика и авторского надзора – они приняты подрядчиком и будут выполняться, чего – то критического я не заметил.
Александр Курушин, заместитель председателя Думы города Мегиона:
- Ход капитального ремонта во многом зависит от того, насколько эффективно налажена взаимосвязь между заказчиком, подрядчиком и авторским надзором. Это всё звенья одной цепи. От их постоянного взаимодействия зависит качество работы. На мой взгляд, оно хорошее. Подрядчик адекватно реагирует на замечания, которые высказывают авторский надзор и заказчик. Если происходят изменения и корректировка проекта, он их выполняет. Все недостатки, которые сегодня мы увидели во время «Партийного десанта», строители не отказываются исправить за то время, которое устанавливает авторский надзор. Считаю, что подрядчик вместе с заказчиком обязаны выполнить в срок свои обязательства, чтобы в новом учебном году обновленная школа распахнула свои двери для учеников.
Управление общественных связей @ofmegion
Депутаты городской и окружной Дум осмотрели помещения основного корпуса школы вместе с общественностью, представителями заказчика, подрядчика, строительного надзора, департамента образования, руководства школы и журналистами.
- На сегодняшний день практически завершён монтаж инженерных систем и электрики. Отопление запущено, ведётся проверка его работоспособности. «Черновые» работы почти закончены, начинается внутренняя отделка помещения: строители укладывают напольное покрытие, крепят каркасы из металлического профиля под дальнейшую обшивку стен СМЛ панелями, - рассказал заместитель директора по производству МКУ «УКСиЖКК» Салават Гатауллин.
В связи с тем, что во время демонтажа обнаружилась необходимость в выполнении дополнительных работ, изначально не учётных проектом, сейчас заказчик вносит корректировки в проектно-сметную документацию. После этого предстоит пройти повторную государственную экспертизу по определению достоверности сметной стоимости.
Авторский надзор и строительный контроль на объекте выполняет главный инженер проектного института «Гражданпроектстрой» Карима Бадретдинова. - Каждую неделю в субботу я приезжаю и проверяю ход и качество работы. На претензии подрядчик реагирует, недостатки устраняет. Это рабочие моменты, всё решаемо, - пояснила Карима Сабировна.
Представитель ООО «Спец - Строй» Лорен Аветян подтвердил, что взаимодействие с автором проекта налажено и строители ответственно подходят к исправлению замечаний:
- В процессе любого строительства всегда бывают замечания. Мы всё стараемся оперативно исправлять. Сейчас на отделочных работах у нас трудятся 28 человек, при необходимости можем добавлять еще профильных специалистов на объект. После демонтажа старых конструкций обнаружилось много незапланированных работ. Сейчас пересматривается график с учетом внесённых изменений в проект.
Депутаты по итогам рабочего совещания в рамках проекта «Партийный десант» дали свою оценку увиденному:
Анатолий Чепайкин, депутат Тюменской областной Думы:
- Подвижки на объекте видны большие с момента последнего посещения. Степень готовности хорошая, тепловой контур закрыт. Монтажные и отделочные работы ведутся. Единственное, появились дополнительные работы, их стоимость подсчитана, смета направлена на государственную экспертизу. В связи с этой ситуаций будет изменён график сдачи объекта. С учетом его корректировки, думаю, что успеем к 1 сентября 2025 года закончить ремонт и дети пойдут в школу. Есть некоторые замечания у заказчика и авторского надзора – они приняты подрядчиком и будут выполняться, чего – то критического я не заметил.
Александр Курушин, заместитель председателя Думы города Мегиона:
- Ход капитального ремонта во многом зависит от того, насколько эффективно налажена взаимосвязь между заказчиком, подрядчиком и авторским надзором. Это всё звенья одной цепи. От их постоянного взаимодействия зависит качество работы. На мой взгляд, оно хорошее. Подрядчик адекватно реагирует на замечания, которые высказывают авторский надзор и заказчик. Если происходят изменения и корректировка проекта, он их выполняет. Все недостатки, которые сегодня мы увидели во время «Партийного десанта», строители не отказываются исправить за то время, которое устанавливает авторский надзор. Считаю, что подрядчик вместе с заказчиком обязаны выполнить в срок свои обязательства, чтобы в новом учебном году обновленная школа распахнула свои двери для учеников.
Управление общественных связей @ofmegion
